Verwaltung von Anforderungsänderungen: Praktischer Fall von Dokumentation
In der schnelllebigen Geschäftswelt von heute ist das Anforderungsmanagement ein entscheidender Aspekt jedes erfolgreichen Projekts. Und gerade IT-Startups sind für ihre Dynamik bekannt. Folglich können sich ihre Anforderungen schnell und häufig ändern.
Um diese Herausforderungen zu bewältigen, müssen IT-Projekte agil und flexibel sein und die Fähigkeit haben, ihre Produkte und Dienstleistungen bei Bedarf schnell zu ändern und zu iterieren. Diese Änderungen können sich erheblich auf das Gesamtprojekt auswirken, und es ist wichtig, einen klaren und effizienten Prozess für die Dokumentation und den Umgang mit ihnen zu haben. Dabei geht es darum, die Anforderungen, die ein Projekt erfüllen muss, um erfolgreich zu sein, zu ermitteln, zu dokumentieren und zu verfolgen.
Die Gründe, warum sich die Anforderungen an das IT-Projekt ändern können
Es gibt viele Gründe, warum sich die Anforderungen an ein IT-Projekt ändern können. Ein paar weit verbreitete Gründe sind:
- Änderungen der Geschäftsanforderungen: Das Geschäftsumfeld ändert sich ständig, und damit können sich auch die Bedürfnisse und Ziele des Unternehmens ändern.
- Änderungen in der Technologie: Wenn neue Technologien aufkommen, müssen die Projektanforderungen möglicherweise aktualisiert werden, um diese Fortschritte zu nutzen.
- Änderungen des Projektumfangs: Der Projektumfang kann sich im Laufe des Projekts ändern, entweder aufgrund von Änderungen der Projektziele oder weil neue Informationen verfügbar werden.
- Änderungen der Projektbeschränkungen: Wenn sich das Budget für das Projekt ändert oder der Zeitplan für das Projekt angepasst werden muss, kann dies Änderungen an den Anforderungen erforderlich machen.
- Änderungen im Projektteam: Wenn sich die Zusammensetzung des Projektteams ändert, z. B. durch neue Teammitglieder oder Änderungen in der Leitung, kann dies zu Änderungen der Anforderungen für das Projekt führen.
- Änderungen bei den Anforderungen der Endbenutzer: Die Bedürfnisse der Benutzer des Systems können sich im Laufe der Zeit ändern, was eine Aktualisierung der Projektanforderungen erforderlich macht.
- Rückmeldungen von Interessengruppen: Im Laufe des Projekts können die Beteiligten Rückmeldungen geben, die zu Änderungen der Projektanforderungen führen.
- Unvorhergesehene Herausforderungen: Es ist nicht ungewöhnlich, dass im Laufe eines IT-Projekts unvorhergesehene Herausforderungen auftreten.
Es ist wichtig, dass das Projektteam über ein Verfahren zur Verwaltung von Änderungen an den Projektanforderungen verfügt, um sicherzustellen, dass das Projekt auf Kurs bleibt und die gewünschten Ergebnisse liefert.
Effizientes Management von Anforderungsänderungen in der Softwareentwicklung
Einer der Aspekte des Änderungsmanagements ist die Dokumentation von Änderungen in klarer und organisierter Form, so dass jeder am Projekt Beteiligte ein klares Verständnis davon hat, was sich geändert hat und warum. Hier sind einige Empfehlungen, die Sie befolgen können, um geänderte Anforderungen effektiv zu dokumentieren:
- Verwenden Sie ein standardisiertes Format: Es ist hilfreich, ein einheitliches Format für die Dokumentation von Anforderungsänderungen zu verwenden, z. B. eine Vorlage oder ein Formular für Änderungsanforderungen. Auf diese Weise lassen sich die vorgenommenen Änderungen leicht nachverfolgen und nachvollziehen.
- Identifizieren Sie die geänderte Anforderung: Geben Sie die zu ändernde Anforderung eindeutig an, einschließlich ihres eindeutigen Identifikators (falls zutreffend) und einer kurzen Beschreibung der Anforderung.
- Erläutern Sie den Grund für die Änderung: Erläutern Sie den Grund für die Änderung, einschließlich aller externen Faktoren, die die Änderung beeinflusst haben (z. B. veränderte Geschäftsanforderungen oder Kundenfeedback).
- Dokumentieren Sie die vorgeschlagene Änderung: Beschreiben Sie die vorgeschlagene Änderung im Detail, einschließlich aller Aktualisierungen oder Modifikationen der Anforderung.
- Fügen Sie unterstützende Informationen hinzu: Fügen Sie ggf. alle unterstützenden Informationen oder Unterlagen (z. B. Mockups oder Benutzeruntersuchungen) bei, die für die Änderung relevant waren.
- Holen Sie die Genehmigung für die Änderung ein: Es ist wichtig, die Genehmigung für Änderungen an den Anforderungen einzuholen, insbesondere wenn es sich um eine bedeutende Änderung handelt. Dies kann durch einen formellen Überprüfungsprozess oder durch die Zustimmung der relevanten Interessengruppen geschehen.
- Aktualisieren Sie die Projektdokumentation: Sobald die Änderung genehmigt wurde, sollten Sie alle relevanten Projektdokumente (z. B. die Projektcharta oder die Anforderungsspezifikation) aktualisieren, um die Änderung zu berücksichtigen.
Wie man Änderungsanforderungen dokumentiert
Für die Dokumentation von Änderungsanforderungen gibt es verschiedene Ansätze:
- Verwenden Sie eine Vorlage für einen Änderungsantrag: Dabei handelt es sich um ein standardisiertes Dokument, das die notwendigen Informationen für einen Änderungsantrag enthält. Es enthält in der Regel Felder für den Änderungsantragsteller, den Grund für die Änderung, die Auswirkungen der Änderung und alle erforderlichen Genehmigungen.
- Erstellen Sie ein Änderungsantragsformular: Dies ist eine detailliertere Version der Vorlage für einen Änderungsantrag. Es kann zusätzliche Felder zur Angabe des Umfangs der Änderung, der erforderlichen Ressourcen und der erwarteten Ergebnisse enthalten.
- Verwenden Sie ein Software-Tool für das Änderungsmanagement: Mit diesen Tools können Sie Änderungsanfragen an einem zentralen Ort verfolgen und verwalten. Sie enthalten in der Regel Funktionen für die Weiterleitung von Anfragen zur Überprüfung und Genehmigung sowie für die Verfolgung des Status der Änderung während des gesamten Prozesses.
- Verwenden Sie eine Projektmanagementsoftware: Mit diesen Tools können Sie den gesamten Änderungsprozess, einschließlich der Dokumentation der Anforderungen, verwalten. Sie enthalten in der Regel Funktionen zur Verfolgung von Projektaufgaben, Ressourcen und Fristen.
Unabhängig von der gewählten Vorgehensweise ist es wichtig, dass die Dokumentation klar, prägnant und leicht zu verstehen ist. Sie sollte auch für alle Beteiligten zugänglich sein, damit jeder weiß, welche Änderungen vorgenommen werden und welche Auswirkungen sie haben werden.
Änderungsbedarfsprotokolle
Es ist sehr wichtig zu kontrollieren, ob Änderungen an der ursprünglichen Dokumentation vorgenommen wurden, da dies in den meisten Fällen aufgrund menschlicher Faktoren, z. B. einer übermäßigen Arbeitsbelastung, übersehen werden kann. Bei Software Development Hub ist es bei den meisten Projekten gängige Praxis, die Protokolle der Änderungsanforderungen zu verwenden.

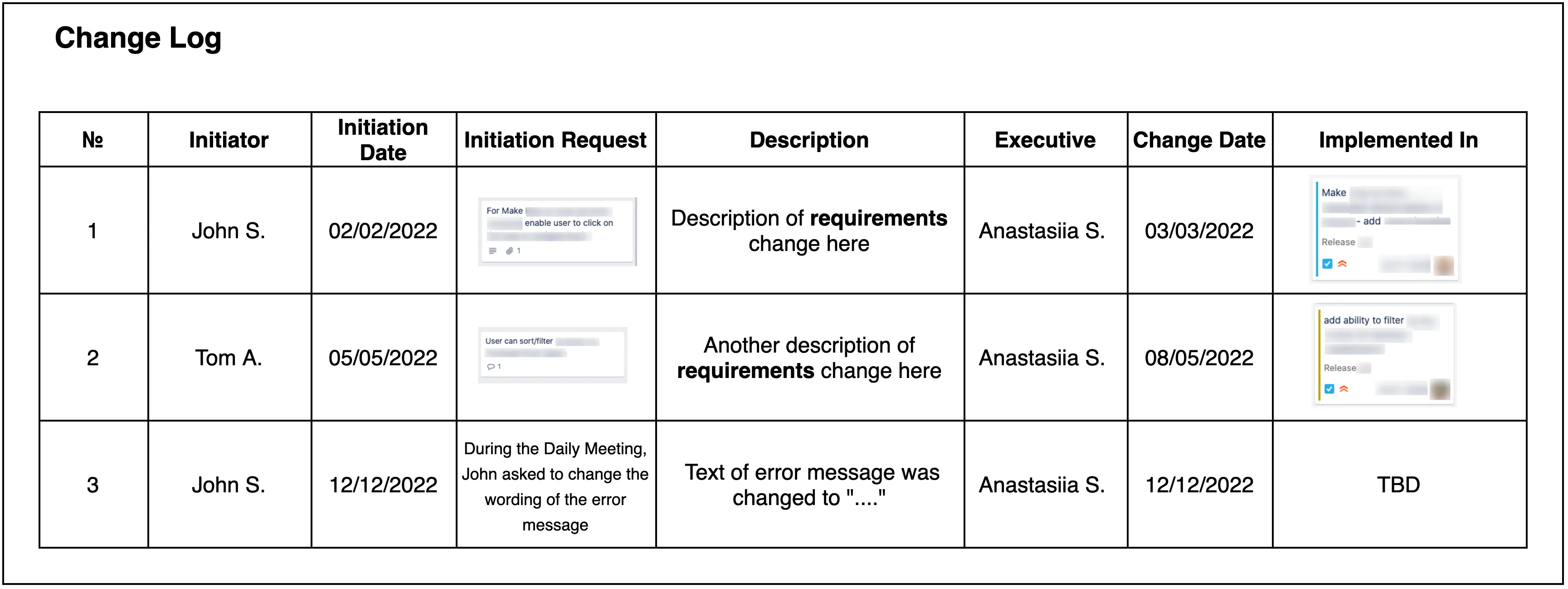

Ein Änderungsanforderungsprotokoll ist ein Dokument, das Änderungen an einem System, einem Projekt oder einer Funktion verfolgt und aufzeichnet. Es enthält in der Regel Informationen über die Änderung, den Grund für die Änderung, die für die Änderung verantwortliche Person oder Gruppe und alle relevanten Unterlagen oder Ressourcen im Zusammenhang mit der Änderung. Das Protokoll dient dazu, die im Laufe der Zeit vorgenommenen Änderungen zu verfolgen und kann dazu verwendet werden, Trends oder Muster zu erkennen, die Auswirkungen der Änderungen zu bewerten und sicherzustellen, dass die Änderungen ordnungsgemäß dokumentiert und an die relevanten Beteiligten weitergegeben werden. Unserer Einschätzung nach ist es ein wichtiges Instrument zur Verwaltung und Erhaltung der Integrität und Qualität eines Systems oder Projekts. Hier sehen Sie ein Beispiel für das Änderungsanforderungsprotokoll.
Muster eines Änderungsbedarfsprotokolls
Dieses Protokoll befindet sich in der Regel am Ende eines Dokuments (z. B. eines Anforderungsmanagementsystems), in dem spezifische Anforderungen beschrieben und gespeichert werden.
Die Hauptbestandteile dieses Protokolls sind:
- ID der Änderung.
- Initiator: Der Beteiligte, der die Änderung initiiert hat.
- Einleitungsdatum: Das Datum, an dem die Änderung eingeleitet wurde.
- Einleitungsantrag: Wie die Notwendigkeit der Änderung entstanden ist; dies könnte ein Verweis auf die Quelle, den Kontext sein.
- Beschreibung: Eine Beschreibung der vorgenommenen Änderung; diese sollte detailliert genug sein, um ein klares Verständnis dessen zu vermitteln, was geändert wurde.
- Führungskraft: Der interne Beteiligte, der für die Änderung verantwortlich ist (der die Änderung in der Dokumentation vorgenommen hat).
- Einführungsdatum: Das Datum, an dem die Änderung in der Dokumentation vorgenommen wurde.
- Implementiert in: Wie die Änderung in das System implementiert wurde; dies könnte z. B. eine URL zu einem Projektmanagement-Tool und einer Aufgabe sein.
Es ist anzumerken, dass sich dieses Protokoll speziell auf Änderungen in der Anforderungsdokumentation bezieht und nicht auf die Überwachung der Umsetzung von Änderungen in den Funktionen.
Wir haben festgestellt, dass die Führung eines Änderungsprotokolls mehrere Vor- und Nachteile haben kann.
Vorteile:
- Ein Änderungsprotokoll hilft dabei, die an einem Projekt vorgenommenen Änderungen im Laufe der Zeit zu verfolgen. Dies kann bei der Fehlersuche nützlich sein, da die Entwickler so sehen können, welche Änderungen wann vorgenommen wurden.
- Ein Änderungsprotokoll kann als Referenz für Teammitglieder dienen und ihnen helfen, die Geschichte des Projekts und seine Entwicklung zu verstehen.
- Ein Änderungsprotokoll kann auch für Interessengruppen wie Kunden oder Benutzer nützlich sein, da es eine klare Aufzeichnung der vorgenommenen Änderungen und der Gründe für diese Änderungen bietet.
Nachteile:
- Das Führen eines Änderungsprotokolls kann zeitaufwändig sein, da jede Änderung dokumentiert werden muss, sobald sie vorgenommen wird.
- Ein Änderungsprotokoll kann mit der Zeit sehr umfangreich und unhandlich werden, so dass es schwer zu navigieren und zu verstehen ist.
- Wenn das Änderungsprotokoll nicht auf dem neuesten Stand gehalten wird, ist es möglicherweise nicht mehr genau oder nützlich.
Letztendlich überwiegen die Vorteile der Führung eines Änderungsprotokolls im Allgemeinen die Nachteile, insbesondere bei großen oder komplexen Projekten. Es ist jedoch wichtig, ein Gleichgewicht zwischen den Vorteilen eines umfassenden Änderungsprotokolls und dem Zeit- und Arbeitsaufwand für dessen Pflege zu finden.
